温州某建设监理有限公司 某安置房工程
安置房工程泥浆护壁成孔灌注桩基础
工程监理实施细则
一、工程概况
本工程为温州市****A地块4 、5楼改建工程的一部分,该工程北邻望江西路,东临温州市工人文 # #
化宫,西与温州市百里小学相邻,南与本工程改建项目6#、7#楼相连。本工程座落在秀美的瓯江南岸,
与阿娜多姿的江心屿隔岸相望。
根据深圳市建筑设计研究总院提供的桩基工程设计图纸,本工程由 4 、5 楼构成,两楼由 27 层和 29层建筑组成,总建筑面积为44076m 。±0.000相当于黄海高程5.50m,场地自然地坪为5.050m(绝 # # 2
对标高),基础采用钻孔灌注桩,共计341根,其中Φ1000共196根(含试锚桩10根)。Φ800工程桩
93根,Φ800抗拔桩33根,Φ700摩擦桩19根,桩顶标高按设计要求分别有-9.200、-8.000、-7.900、
-6.700、-7.200、-7.400、-6.600等情形。锚桩为 C30,余桩采用 C25混凝土灌注,桩内纵筋,加
强箍及箍筋详见设计,桩端持力层总体满足设计有效桩长的条件下,桩端入强风化基岩≥3m,入中风化 基岩≥0.5m。根据本工程地质实际情况各类桩入持力层应满足以下要求:
1、Φ800、Φ1000的桩有效桩长≥75m,其端部进入中风化基岩0.5m,桩可终孔。
2、Φ800、Φ1000的桩有效桩长≥75m,且端部进入强风化基岩3m,桩可终孔。
3、Φ800、Φ1000的桩有效桩长≥72m,且小于75m,其端部进入中风化基岩1m,桩可终孔。
4、Φ800、Φ1000的桩有效桩长≥70m,且小于72m,其端部进入中风化基岩2m,桩可终孔。
5、Φ700的摩擦桩有效桩长为61 m。
6、Φ800、Φ1000 的桩有效桩长<70m 时,其端部进入中风化基岩应根据具体位置和情况与设计 等单位进行逐根确定。
7、由于强风化及中风化基岩起伏大,为保证基岩稳定性,端承摩擦桩相邻中心距与桩底高差之比 不宜小于1.5:1。
二、工程地质条件
本工程拟建场地位于温州市滨海平原内,地形平坦,地貌单一,根据地质报告,地层由杂填土、粉 土、淤泥质粘土、粘土、粉质粘土、含砾砂粉质粘土、碎土混粘土、全风化基岩、强风化基岩
(-83.69~.-61.23m、厚0.6~20.3m)、中风化基岩等九个工程地质层和十二亚层组成,具体详见《温州市
****A地块场地岩土工程详细勘察报告》。
三、水文地质概要
场址在勘探深度范围内粘性土层中地下水层潜水,其赋水介质为淤泥、粘土、粉质粘土等,具微弱 透水性,地下水径流条件差,水量小,直接受大气降水补给,风化基岩中地下水属裂隙水,在基岩裂隙 发育地段具强透水性。据地质报告云:地下水对混凝土结构无侵蚀性。
1
温州某建设监理有限公司 某安置房工程
四、工程相关单位
业主单位:
监理单位:
勘察单位:
设计单位:
施工单位:
五、建设监理工作依据
5.1国家有关建设监理法规及工程建设监理规范
5.2建设监理合同(以下简称合同)
5.3建筑施工合同及相关招投标文件
5.4已批准的施工组织设计及桩基施工组织设计
5.5本工程桩基施工图纸,有关桩基施工图纸会审纪要
5.6建筑桩基设计规范(JGJ94—94)
5.7温州市勘察测绘研究院提供的《温州市****A地块场地岩土工程详细勘察报告》
5.8建筑地基基础工程施工质量验收规范(GB50202—2002)
5.9混凝土结构工程施工质量验收规范(GB50204—2002)
5.9.1桩基低应变动力检测技术规程(浙江省标准DBJ10-4-98)
5.9.2地方有关桩基施工的规程及文件
六、监理工作流程详本工程监理规划
6.1工艺流程见图,监理人员严格根据工艺流程对每道工序进行监督。
2
温州某建设监理有限公司 某安置房工程
施工准备
放样定位
清除障碍物 埋设护筒
制 浆 钻机就位
选择钻进参数 钻机成孔
一次清孔
运送钢筋笼 下钢筋笼
制作钢筋笼 下 导 管 检测拼接导管
进场钢筋检测 二次清孔
质量检测
制 作 试 块 混凝土灌注 运输混凝土
起拔护筒 搅拌混凝土
回填桩孔 砂石材料检测
3
温州某建设监理有限公司 某安置房工程
6.2有关质量控制、工序检验、设计变更、工程协商、工程索赔、计划控制等监理工作流程详本工
程监理规划及本细则《八监理工作方法及措施》中有关监理工作流程内容。

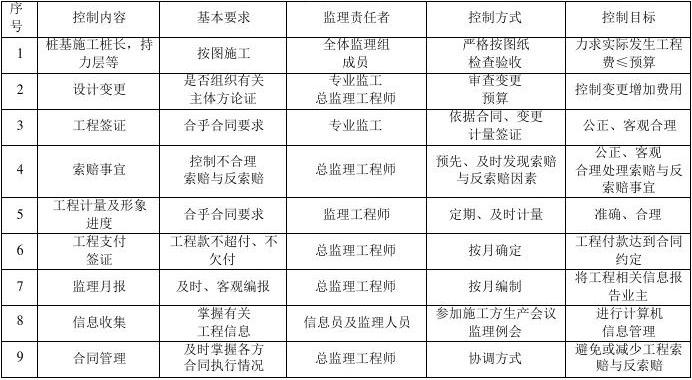

七、监理理工作的控制要点及目标值
4
温州某建设监理有限公司 某安置房工程

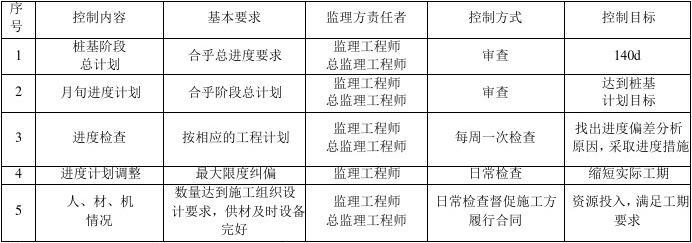

7.2进度控制要点及目标值
7.3投资控制要点及目标值
八、监理工作方法及措施 8-a、施工准备阶段监理控制 8.1参与设计交底与图纸会审
8.1.1监理工程师在认真阅图的情况下,参与图纸会审,并记录会审内容。
8.1.2监理工程师要认真对承包方整理的图纸纪要,进行审核签字,然后转交设计单位,业主进行
核签。
8.2监理工程师通过设计交底,要了解和掌握的主要内容
8.2.1业主对工程的要求,施工现场的地形地貌及工程地质与水文地质。
8.2.2掌握弄清设计主导思想,使用的设计规范,对施工的要求,施工中应特别注意的事项。
8.3审定施工组织设计
8.3.1承包方编制的施工组织设计,必须在开工前与填写好的《施工组织设计报审表》一同送项目
5
02温州某安置房工程泥浆护壁成孔灌注桩基础工程监理实施细则.doc下载温州某建设监理有限公司 某安置房工程 监理组审定。
8.3.2总监理工程师组织专业监理工程师审定,必要时召集业主、监理单位、承包商、设计单位、
勘察单位、主管部门的专家进行会审。施工组织设计由总监理工程师签认后生效。需要承包方修改时, 由总监理工程师签发书面意见后退回。
8.3.3经项目监理组审定后的施工组织设计,承包方如需做较大变动 (施工工艺、施工机械、材
料等),须经总监理工程师审定同意。
8.4审定施工组织设计的主要内容
8.4.1施工方案是否经济合理。
8.4.2施工方法是否符合施工验收规范,质量保证措施是否可靠,质量保证体系是否健全。
8.4.3工期安排是否满足施工合同要求。
8.4.4进度计划能否保证施工的连续性和均衡性,人力、材料、设备的配置与进度计划是否协调。
8.4.5安全、环保、消防、文明施工措施是否符合有关规定。
8.4.6季节施工方案和专项施工方案是否具有合理性、先进性、经济性。
8.5检验施工测量放线成果
8.5.1监理工程师检查承包方专职测量人员的岗位证书及测量设备检定证书。
8.5.2审查承包方报送的施工测量方案、红线桩校核成果及施工测量放线报验单。
8.5.3对承包方在施工现场设置的平面坐标控制网、高程控制制网、《测量放线报验单》进行核查。
8.5.4检查承包单位对红线桩、水准点、工程控制桩是否采取了有效保护措施。
8.6核查开工条件
8.6.1政府主管部门是否签发《建筑用地许可证》《建筑规划许可证》《建筑施工许可证》
8.6.2复查承包单位资质等级、项目经理及主要工程人员的上岗资格证。
8.6.3施工组织设计是否审定。
8.6.4测量控制是否检查合格。
8.6.5承包方人员、施工机械设备是否按数量进场到位,主要材料进场及复试情况是否齐全、合格。
8.6.6施工现场道路、水、电、场地是否达到开工条件及安全文明施工要求。
8-b、工程进度监理控制
8.1工程进度控制的依据,是施工合同约定的工期目标。
8.2工程进度控制的原则,是在确保质量和安全的前提下,促使进度目标实现。
8.3审批进度计划
8.3.1要求承包商根据合同的约定按时编制总进度计划、季进度计划、月进度计划,按时填报《施
工进度计划报审表》,监理组及时审批。
6
温州某建设监理有限公司 某安置房工程
8.3.2进度计划由总监理工程师签署意见并报送业主批准实施。
8.3.3要求承包商按月季编制钢材、水泥等业主供材计划,由总监理工程师签署意见,并报送业主
作为供应的依据。原则上承包商上报供材计划应给予业主一个合理采购供应时间。
8.4监督进度计划的实施
8.4.1对承包方实际进度进行跟踪,对实际情况做好记录。
8.4.2根据检查结果对工程进度进行评价和分析,找出影响进度的因素。
8.4.3发现进度计划偏离,及时签发《监理通知》。要求承包方及时采取措施,加强组织管理,增加
工序间的衔接,改进工艺,提高劳动效率。
8.4.4发现业主供应的材料不能满足工程进度时,要求承包商提前二至三日告知监理组和业主。监
理工程师应及时主动与业主联系沟通协调尽快解决,以免影响工程进度,并如实做好记录。
8.5工程进度计划的调整
8.5.1发现工程进度严重偏离计划时总监理工程要组织监理工程师分析原因,研究措施,签发《监
理通知》及时上报业主。
8.5.2召开各方协调会,制定纠编措施或赶上计划,保证合同约定目标的实现。
8-c、工程质量监理控制
8.1工程质量事前控制
8.1.1核查承包单位的质量保证和质量管理体系。
8.1.1.1核查承包单位机构设置、人员配备、职责与分工的落实情况。
8.1.1.2督促配备各级专职质量检查人员
8.1.1.3审查各级管理人员及专业操作人员的持证情况。
8.1.1.4检查承包单位质量管理制度是否健全。
8.1.2核验施工材料
8.1.2.1审核主要原材料的质量证明,准用证及复试结果,签认《材料设备报验单》。
8.1.2.2对新材料、新产品要核查鉴定证明和确定文件。
8.1.2.3对进场材料抽样、送样复试,跟踪监督。
8.1.2.4审查混凝土试验配合比及施工配比,检查计量及搅拌设备、现场管理。
8.1.3检查进场的主要施工设备
8.1.3.1要求承包方在主要施工设备进场并调试合格后,向监理部报送《月工、料、机动态表》。
8.1.3.2监理工程师审查施工现场主要设备的规格、型号、性能是否符合施工组织设计要求。
8.1.3.3检查承包方对需定期标定设备的标定证明。
8.1.4审查施工方案
7
温州某建设监理有限公司 某安置房工程
8.1.4.1对季节性施工方案,要求承包方填报《施工组织设计(施工方案)报审表》。
8.1.4.2方案未经批准,不得施工。
8.2工程质量事中控制(钻孔灌注桩部分)
8.2.1基桩定位
8.2.1.1承包方的基桩定位工作,必须在其施工测量方案审批后,现场平面坐标控制网、高程控制
网经监理工程师核验后进行。
8.2.1.2承包方在每个桩位中心点做好标记,并在桩半径加200mm的圆周上,定好十字交叉线的四
个点,以备钻头对点时使用。
8.2.1.3监理工程师对承包方的定位放线记录进行审核,无误后现场复核桩位。
8.2.1.4桩位测量偏差控制在±5mm之内,超过此值时,必须重新定位复核。
8.2.1.5监理工程师在复核记录上签字后方可施工。
8.2.2桩孔开挖及护筒埋设
8.2.2.1破除混凝土地面时,必须保证开口对称规整,不得损坏拉十字交叉线用的四个控制点。
8.2.2.2检查护筒埋设是否准确、稳定。控制护筒中心与桩位中心的偏差≤50mm。
8.2.2.3检查护筒刚度,控制板厚在4-8mm之间。
8.2.2.4护筒上部开设溢浆孔,埋置深度视地质而定,不得小于1m,当受水位涨落影响时,护筒应
加高加深。
8.2.2.5护筒内径要大于钻头直径100mm(螺旋钻)
8.2.3钻具及成孔
8.2.3.1 钻机及钻头的选用,承包单位应在施工组织设计中明确,施工中监督承包方按审定的施工 组织设计中选定的钻机、钻头及成孔工艺施工。
8.2.3.2监督承包方设专人对钻机、钻头维护修理。
8.2.3.3测量钻头直径、钢筋笼直径,确保成孔直径满足设计要求。
8.2.3.4 成孔设备就位后必须平直、稳固,确保在施工中不发生倾斜、移动,容许垂直偏差为 0.1 %。为准确控制成孔深度,应在桩架或桩管上作出控制深度的标尺,以便在施工中进行观测、记录。
8.2.3.5 钻进过程中,监理工程师要进行巡视检查承包方机台施工记录,并根据土层情况及时与地 质勘察资料对比,控制钻进速度,穿过粘土层时可大泵量、中转速钻进,钻进过程中控制钻速及时稀释 泥浆;淤泥层时应大泵量、低档慢速转进,适当进行几次扫孔,防止缩径;砂砾层宜大泵量、低档慢速, 控制进尺,及时清除上返钻屑,保持泥浆质量,确保护壁质量。避免因护壁不良造成换浆、清孔中出现 的塌孔现象。
8.2.3.6发现斜孔、塌孔、护筒周围冒浆及地面沉陷时,指令承包方停钻,并监督其采取有效措施
8
温州某建设监理有限公司 某安置房工程 后方可开钻。
8.2.3.7 钻孔钻至桩持力层界面时,监理工程师应根据地质报告和实际岩样及钻进速度进行标准判 断,之后每钻进 0.2M 深左右抽取一次岩样,且每根桩不少于 3次,直至终孔时应留取岩样,且嵌入岩
层深度及岩样特征应满足设计和地质报告要求,施工单位应认真做好入岩取样记录,入岩取样记录需经 监理工程师签字确认,同时,监理工程师应及时将入岩取样鉴定结果准确记录在旁站记录和监理日记中。
8.2.4护壁泥浆及换浆、清孔
8.2.4.1在性能较好的粘性土层钻进,可自行造浆。
8.2.4.2其它土层应选用高塑性粘土或膨润土制备泥浆。
8.2.4.3要求必须设置泥浆池、沉淀池,并配备必要的打捞沉渣机具。以保证排出的沉渣不再次循
环到孔内,给岩土面或地质层位判定造成困难。
8.2.4.4泥浆性能指标控制值为:
比重:1.10-1.25;漏斗粘度:18-22S;含砂率:<5%;PH 值 7-9;胶体率>95%;7 以上碱 性,7以下属酸性。
8.2.4.5清孔中,要求不断置换泥浆,直至浇注水下混凝土。
8.2.4.6经常检查泥浆槽是否保持通畅,废弃的泥浆、沉渣要求承包方按环保要求处理,保证施工
现场清洁文明。
8.2.4.7为确保基桩承载力,控制沉降,监理组应把清孔方法、沉渣厚度作为特别控制点。
8.2.4.8 清孔要求采用气举反循环法,第一次清孔要成孔后进行,第二次清孔在导管安装完毕后进 行,直至浇注混凝土。
8.2.4.9泥浆比重实际控制方法:第二次清孔时,排出泥浆比重应降到1.15左右为宜(或以手触摸
无颗粒感觉)。在钻孔的一般过程中排出泥浆比重宜为1.15-1.25左右,当穿过砂夹卵石等容易塌孔的
地层时,泥浆比重可增大至1.3以上。在成孔、清孔过程中现场监理人员检查泥浆比重、漏斗粘度值不
少于三次。
8.2.4.10严格控制孔底沉渣厚度小于50mm。
8.2.5钢筋笼制作与安装
8.2.5.1 对进场钢筋严格审查质保书及出厂合格证,并检查外观质量,两证不全或外观存在质量缺 陷者,要求清退出场。
8.2.5.2 检查进场钢筋是否分规格存放,并设立标牌,钢筋存放必须架空离开地面,上面搭设防护 棚。
8.2.5.3监督承包方及时鉴证取样、送样复试,对复试报告审查合格后,钢筋方可使用。同一规格,
同一批号,同一炉号钢筋60t为一批,不足60T也按一批处理。焊接以每300个接头为一个试验批。不
9
温州某建设监理有限公司 某安置房工程 足300个也按一批处理。
8.2.5.4钢筋笼分节之间的焊接,要求采用绑条焊接或搭接焊,焊接长度不小于10d螺旋箍筋与主
筋之间采用电弧点焊,焊接中要控制电流大小及施焊时间,严禁烧伤主筋。
8.2.5.5钢筋笼制作允许偏差(mm)
1)主筋间距±10
2)螺旋箍螺距±20
3)钢筋笼直径±10
4)钢筋笼长度±50
8.2.5.6钢筋笼主筋必须沿圆周均匀分布,净距必须大于混凝土粗骨料粒径3倍以上。
8.2.5.7钢筋笼加劲箍要求设置在主筋外侧,以免影响导管提升,间距按设计要求每2m一道。但钢
筋笼顶部(桩顶标高处)及底部必须各设一道加劲箍。
8.2.5.8要求承包方对制作好的钢筋笼分批申请验收,验收通过的要悬挂“已验收”标牌。严禁未
经验收,擅自使用,杜绝使用时,分不清是否验收现象。
8.2.5.9钢筋保护层厚度控制为 50mm。为确保钢筋笼不出现偏移,要求保护层垫块每2m左右设置
一道,四块对称设置。并要求孔口采取固定措施。
8.2.5.10严格控制钢筋笼的上浮和下沉,要求钢筋笼标高控制正确,吊筋长度按实际标高计算,就
位后采取卡固措施,否则不得灌注混凝土。
8.2.5.11两节钢筋笼焊接接头时,施焊完毕,应冷却至触摸无热感后,方可落入孔内泥浆中。
8.2.6水下混凝土
8.2.6.1混凝土用水泥要求施工方必须选用优质的42.5普通硅酸盐水泥,进场时必须出具合格证,
标明批号;监督承包方及时见证取样、送样试验,审核试验报告,合格后方可使用。见证取样试验要求 为同一厂家、同一标号、同一品种、同一进场批每100T为一试验批。不足100T也按一个批取。
8.2.6.2 考虑温州市具体情况,混凝土用砂宜为中粗砂,但控制其细度模数不小于 MX1.8,含泥量 ≤5%。监督承包方及时见证取样、送样试验,审核试验报告。见证取样试验要求为每500T为一试验批。
8.2.6.3 考虑温州市具体情况,混凝土用粗骨料为卵石,但要控制其粒径在 10-40mm,含泥量≤2 %。监督承包方及时见证取样、送样试验,审核试验报告。见证取样试验要求为每500T为一试验批。
8.2.6.4 混凝土配比,必须在水泥、砂、石材质试验后,由试验室试配,坍落度控制在 18-22cm 之间。为保证大坍落度混凝土强度,控制用水量,经监理工程师批准配比中可加入减水剂。施工中要根 据砂、石含水率确定出施工配比,监理组严格审核后,方可用于施工。
8.2.6.5混凝土搅拌要求使用强制式搅拌机,拌制前必须填写《混凝土浇灌令》报监理工程师审批。
施工中,要求悬挂配合比标牌,并盘盘过磅计量,填写记录,严格控制计量误差。水、水泥≤2%;砂、
10
温州某建设监理有限公司 某安置房工程 石<3%。
8.2.6.6 正确计算混凝土首次灌入量,核查承包方所用漏斗容量,严格控制导管一次埋入混凝土面 的深度,一般可控制在1.0~1.2m范围。
8.2.6.7要求承包方,每根桩留置试块不得少于一组,且每根桩每台班不少于一组试块。制取试块
时,监理人员现场监督并见证送样。
8.2.6.8每根桩混凝土浇注,监理人员对配比计量、坍落度及砂石含泥量抽查均不少于五次,并如
实填写《旁站记录》。
8.2.6.9要求承包商有足够的材料储备,并配备电机组以确保水下混凝土连续施工。
8.2.6.10控制最后一次混凝土入灌量,桩顶不得偏低,保证桩顶设计标高处混凝土的强度。
8.2.6.11、每根桩混凝土充盈系数应在≥1.10。监理人员应根据施工实际情况,按每10—15M左右
分段对桩充盈系数进行检查,且每根桩检测不少于五次。并及时在旁站日记上记录,发现问题应会同监 理工程师及时解决。
8.2.6.12水下混凝土浇灌过程中,监理人员应坚持旁站,并监督承包商,分包商进行旁站,严格按
5.2.6要求施工管理,发现问题及时督促承包商、分包商改正。
8.2.7导管
8.2.7.1灌注混凝土所用导管直径需根据桩径大小选用,200-300mm之间,但必须控制导管接头处
外径小于钢筋笼直径100mm以上。
8.2.7.2所下导管长度按导管底部距孔底500mm控制,使用的隔水栓应有良好的隔水性,并保证畅
通顺利排出。
8.2.7.3导管壁厚要求不小于3mm,底管长度不小于4m,接头选用法兰或双螺纹方扣快速接头。
8.2.7.4导管使用前,监督承包方进行试拼装、试压,试水压力为0.6-1.0Mpa,施工过程中,应经
常检查导管是否损坏,是否有砂眼,密封圈是否完好,并按规定安装,有问题要及时更换。以免导管内 漏水造成混凝土离析,桩身混凝土松散不密实,混凝土内含泥浆堵管等质量事故。
8.2.7.5为保证导管提升时不挂钢筋笼,要求设置防护三角形加劲钣或锥形法兰护罩。
8.2.7.6 严禁导管提出混凝土面,导管提升前,用测绳实测管外混凝土面高度,计算后确定提升导 管的高度,始终控制导管埋深在 2-6m,严防出现断桩事故。测绳使用前应经常校对其精度,确保各测 量过程中结果的准确性。
8.3工程质量事后控制
8.3.1质量问题和质量事故处理
8.3.1.1质量通病问题,在日常巡视、重点旁站、分项、分部工程检验过程中由监理工程师向施工
方发《监理工程师通知》责成整改,并复查整改情况。
11
第11 / 17页
温州某建设监理有限公司 某安置房工程
8.3.1.2一般质量事故问题,责成承包方写出质量问题调查报告,提出处理方案,监理工程师审核,
总监理工程师审定后批复承包方处理,对处理结果监理工程师应重新组织验收。
8.3.1.3质量事故,需返工处理或加固补强的,责成承包方写出质量问题调查报告,提出处理意见。
总监理工程师签发《工程部分暂停指令》,并与业主和设计单位研究,经设计单位提出处理方案或批复, 并经总监理工程师、业主代表批复后由承包单位处理,监理工程师、监理人员应按要求严格监督处理过 程,处理完应重新验收。
8.3.1.4重大质量事故,责令承包方立即保护现场,立即报业主及建设行政主管部门处理。
8.3.1.5监理工程师应将完整的质量问题处理记录归档。
8.3.2桩基验收
8.3.2.1桩基工程验收,待开挖到设计标高后进行。
8.3.2.2外观验收包括:桩位偏差、桩径偏差、垂直度偏差、钢筋保护层厚度偏差、桩桩顶标高处
混凝土强度、锚入承台钢筋长度等,具体控制值为:
桩径偏差:≤-0.1d且≤-50mm
垂直度偏差:≤1%
桩位偏差:边桩≤d/6且≤100mm,中间桩≤d/4且≤150mm
保护层厚度偏差:≤±20mm
锚筋长度偏差:≤±50mm
8.3.2.3桩基在各施工过程或桩基交工时,要求承包方提供以下资料:
1)工程地质报告,桩基施工图,图纸会审纪要,设计变更
2)经审定的施工组织设计
3)桩位测量放线图
4)成桩质量检查报告,单桩承载力检测报告
5)挖至设计标高的基桩竣工平面图及桩顶标高
6)材料试验资料
7)施工记录及隐蔽验收记录、桩持力层岩取样记录。
8)技术交底,技术复核资料
9)自检记录,及质量评定资料
8.3.2.4监理单位提供或收集整理的资料
1)监理通知单、联系单、开工、停工、复工指令
2)钻孔桩监理控制单(如开钻令、混凝土浇捣令、桩位钻机测量定位记录等)
3)设计变更资料及图纸会审资料
12
温州某建设监理有限公司 某安置房工程
4)建筑法规定政府对项目有关的批文,许可证,招投标文件,工程质量监督手续,建设合同,(分 包合同),监理合同,施工组织设计,有关承包商营业执照、资质等级,项目经理、主要技术管理人员 上岗资格证,关键工种操作人员上岗证,设备、衡器、仪表等报验资料
5)有关会议纪要,质量问题处理档案
6)旁站日记(含桩定位,成孔、钢筋笼制安、混凝土质量等旁站抽检记录)监理日记,监理月报, 监理规划与细则等
7)材料合格证、试验报告审查登记表,钢材、水泥进场验收台帐
8)现场监理组对分项、分部工程的质量评定、复核资料
9)供材、投资进度计划与控制等方面资料
10)桩基竣工图,桩基检测报告
11)其它由项目监理组应确认的施工资料(见5.3.2.3)
12)现场监理组收发文登记簿
8.3.3对基桩检测的控制
8.3.3.1 基桩检测单位,要有一级测桩资质,测桩人员要持证上岗,经验丰富,测桩设备应在有效 标定期内。
8.3.3.2测桩单位要编写测桩方案,报项目总监理工程师审查认可。
8.3.3.3高应变测桩,要求采用实测曲线拟合法,绘制模拟Q-S曲线。
8.3.3.4 低应变测桩,要求绘出标准波形图,桩波形图检测总数应满足 DBJ10-4-98 标准和设计要 求。
8-d、工程投资监理控制
8.1控制方法
8.1.1监理组建立工程量台帐。
8.1.2审核承包方编制的各阶段资金使用计划。
8.1.3找出工程造价最易突破的部分,最易发生索赔的原因,制定防范对策。
8.1.3.1控制混凝土灌注充盈系数在1.10-1.25之间,控制翻浆高度,不过分浪费混凝土。
8.1.3.2 监理工程师及其他监理人员,应认真监督承包商按设计要求施工,在满足设计要求的情况 下,有效控制工程量的增加,严格按施工合同进行验收和工程量鉴证。
8.1.3.3设计变更需经总监理工程师和业主代表的确认批准方可实施。
8.1.3.4 未经总监理工程师和业主代表书面共同批准的超过设计和合同要求的增加工程量,监理工 程师及其他监理人员不得办理鉴证计量。
8.1.3.5(总)监理工程师对业主供材的实施过程,应主动与业主代表一起及时协调,保障材料按
13
温州某建设监理有限公司 某安置房工程 时供给。对可能引起的不当增加工程量及可能引起的索赔因素,(总)监理工程师应与业主代表保持经 常商讨,及时采取有效措施加以预防和避免。
8.2工程量计量
8.2.1工程量每月计量一次,周期为上月26日至本月25日。
8.2.2要求承包方每月28日前,根据监理工程师签认的分项工程,填报《月完成工程量报审表》,
监理组进行审核。
8.2.3监理工程师进行核实、计量,并经总监理工程师同意签认。
8.2.4对特定分项工程,其计量方法由业主、监理组和承包方协商。
8.2.5和业主一起如实计量不可预见工程量。
8.3工程款支付
8.3.1以施工合同为依据进行审批
8.3.2承包方填《月付款报审表》、《月支付汇总表》,报监理组审核。
8.3.3监理工程师审核,提出审核意见,项目总监理工程师签发《工程款支付证书》报业主。
8.4竣工结算
8.4.1工程竣工、验收合格后,承包方在规定时间内向监理组提交竣工结算资料。
8.4.2监理工程师及时进行审查,提出审查意见。
8.4.3总监理工程师召集业主、承包方进行协商,协商一致后签发竣工结算《工程款支付证书》。
8.4.4业主收到总监理工程师签发的结算支付证书后,按合同,约定与承包方办理结算事宜。
8-e、工程事故预防与处理
8.1预防塌孔
8.1.1根据土层类别的不同,钻进时应控制进尺,加强观察,发现问题,及时纠正。
8.1.2如遇地下水位变化过大时,应采取加高护筒、增大水头等措施。
8.2预防钻孔漏浆
当钻孔遇到漏浆时,要求承包方要加稠泥浆或投入粘土,慢速转动;或在回填土内掺适量片石,反 复冲击,增强护壁。
8.3预防桩孔偏斜
8.3.1安装钻机时,应使桩机转盘底座水平。起重滑轮、固定钻杆的卡孔和护筒中心三者应在同一
轴线上,并经常检查校正。
8.3.2由于主动钻杆较长,转动时上部摆动过大,因此,在钻架上增设导向架,控制钻杆使其沿导
向架向下钻进。
8.4预防钢筋笼位置偏移
14
温州某建设监理有限公司 某安置房工程
8.4.1钢筋笼因过长而变形时应校正后再安装。
8.4.2绑扎保护层保护块时,一定要对称设置。
8.4.3钢筋笼吊放一定要算准标高和有关尺寸,以防失误。
8.5预防断桩
8.5.1混凝土的坍落度应严格按设计要求控制,如与试验报告单偏差太大,应及时调整。
8.5.2灌注混凝土前应对搅拌设备保养、检查、维修。确保正常运转。
8.5.3混凝土灌注要连续作业,间隙时间不宜超过30
分钟。要经常测量混凝土顶面上升高度和导管埋入深度,以防导管埋入混凝土内过浅或脱离混凝土 面,造成断桩事故。
8.6成品保护
8.6.1混凝土灌注桩顶标高低于地坪标高时,应用粘土或砂回填桩孔至地坪标高。
8.6.2灌注了的桩在养护期间,严禁汽车、吊车、重大型设备碾压桩位。
8.6.3桩顶凿除部分应使用12磅锤敲击凿桩。
8.6.4其他未提及的工程质量事故处理可参照已批准的施工组织设计进行处理。
8-f、主要安全技术措施
8.1冲、钻孔前,要求对机操作人员遵守操作规程,思想集中,服从指挥,不擅自离岗。
8.2冲、钻孔作业时,要经常检查机架是否平衡,钢丝绳有无损伤。
8.3施工现场安全用电
8.3.1施工场内的一切电源、电路的安装和拆除,必须由持证电工专人管理,电器必须严格接地、
接零和使用漏电保护器。
8.3.2电器安装经验收合格后,方可接通电源使用。
8.3.3多机作业用电必须设置分级配电箱、开关箱,严禁一闸多机或一闸多用,严禁乱拉乱搭。夜
间作业时应有足够的照明度。
8.3.4施工现场有条件时,采用全封闭式安全防护管理。
8-g、组织措施保障
8.1 项目监理组要保持人员相对稳定,桩基施工阶段常驻监理人员应在三人或三人以上,监理人员 应遵守诚实信用、公平公正原则,忠于职守。在日常监理工作中责任明确,分工负责,团结协作,以国 家法律法规、施工合同及设计为依据搞好桩基施工的质量、进度和投资目标控制。采用巡视、技术性复 核、见证、旁站、工序验收、平行检验等监理手段,把好各工序的过程质量控制关、验收签证关、进度 关。努力为业主做好服务,及时协调解决好施工中的问题。
8.2 总监理工程师应采取日常性巡视方式及时发现处理施工中的工程质量、进度、投资等方面的问
15
第15 / 17页
温州某建设监理有限公司 某安置房工程 题。主持质量事故的处理,确认工程目标纠偏措施。建立和完善监理组工作制度和标准,努力提高监理 组整体工作质量,并不定期的检查监理组的工作情况,按规定下达各种指令和签认,及时检查监理日记、 旁站日记,督促监理组搞好监理资料的收集整理归档。主持监理例会,与业主、承包商保持日常性的联 系,为工程搞好服务工作,及时协调各方主体的工作关系和重大问题。
8.3桩基施工阶段,监理组实行24小时全天候驻守现场制度。并对现场的关键工序实施旁站。当班
的旁站监理人员应对清孔、成孔检验、下笼、混凝土拌制与浇捣进行重点旁站监督,及时解决旁站中出 现的施工问题,真实记录旁站日记。监理人员应按规定对钢材、水泥、砂石等原材料进行见证取样,协 助监理工程师做好材料进场验收,建立材料见证台帐。旁站及其他监理人员应及时向监理工程师报告旁 站监理情况和现场问题处理情况。
8.4监理工作例会原则上每周召开一次,由业主、监理单位、施工单位等单位参加。
8.5 总包单位、分包单位的技术管理人员、关键岗位操作人员经监理单位确认,应各就各位,各负 其责,擅自脱岗。总(分)包单位的技术负责人、施工员、质检员的人数应满足 24 小时工地现场全天 候管理的需要,对监理组实施的重点旁站部位,总(分)包单位应安排旁站施工员旁站施工。
8.6 对监理组现场确认的人、材、机到位,施工单位不得擅自更换或撤离现场,如有特殊情况下, 人、材、机的变动必须经过业主和监理共同批准同意。
8.7 施工单位应加强项目机构人员管理服从监理和业主指挥。对不服从指挥的施工管理人员、操作 人员,工作不负责任出差错者,监理组有权要求施工单位予以调整。
16
温州某建设监理有限公司 某安置房工程
点 评:
泥浆护壁成孔灌注桩基础工程监理实施细则,对监理工作的控制要点及目标值采用表格方式表达, 明确了控制内容、基本要求、监理责任者、控制方式和控制目标。监理工作的控制要点及目标值不但写 了质量内容还写了投资、进度内容,同时对安全管理工作也重点写出。是一篇很有参考价值的桩基监理 细则。
