塔庄镇塔庄集中重建点 【蒸压加气砼砌块施工方案】

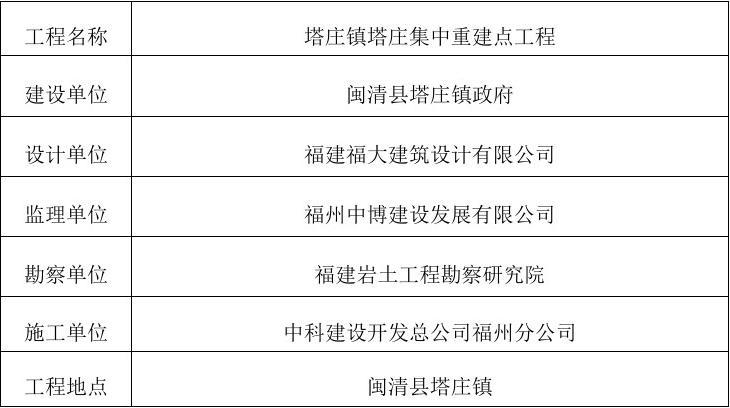

塔庄镇塔庄集中重建点工程
蒸 压 加 气 砼 砌 块 施 工 方 案
中科建设开发总公司福州分公司
2016年10月
3、 沙:细砂,含泥量不超过5%。
4、 界面剂选用海菜粉+32.5级普通硅酸盐袋装水泥+中砂泡制,
海菜粉需浸泡24h以上方可使用。
5、 其他:木砖、预制过梁、6钢筋等。
(二)、施工机具
砂浆搅拌机、闸砖机、筛子、手推车、磅秤、人货电梯、胶皮
塔庄镇塔庄集中重建点 【蒸压加气砼砌块施工方案】
管、大铲、瓦刀、扁尺、托线板、线坠、小白线、卷尺、水平尺、皮数杆、小水桶、砖夹子、扫帚、铝合金镐等。
(三)、作业条件
1、 楼地面卫生清理包括边木林钢遗留材料等。
2、 楼层洞口、临边防护到位。
3、 砌加气砼墙的层段经结构验收后。
4、 在墙上弹出结构1M线,根据轴线放出厨卫返梁边线。
5、 砌筑前一天将加气砼墙与原结构相交处洒水湿润以保砌体粘
结。
二、 操作工艺
(一) 基层清理
将砌筑加气砼墙部位的楼地面,剔除高出底面的凝结灰浆,并清扫干净。
(二) 砌加气块砼
1、 砌筑前按实地尺寸和砌块规格尺寸进行排列摆放,不够整块的
砖可以锯裁成需要的规格,但不得小于砌块长度的1/3。最下一层砌块的灰缝大于20mm时用细石砼找平铺砌,采用M5水泥砂浆满铺满挤砌筑,上下十字错缝,转角处互相咬砌搭接。
2、 砌块与墙柱的相接处必须设置拉结筋。竖向间距为430mm,压
埋两根6厘三级螺纹钢筋,植入深度15d,伸入墙内不小于700mm及1/5墙长取大值,砌筑时将钢筋理直铺平。
3、 墙长超过5m或层高两倍时设置构造柱,构造柱与墙体的连接处
墙体一侧进行,待凝固后再行填塞另一侧,务必保证填塞密实。
(四) 砌块与门窗洞口的连接
1、 采用预制木砖按洞口高度在2M以内每边砌筑3块,洞口高度大
于2M时砌筑4块。砼块四周砂浆要饱满密实。
2、 宽度在1.2米以内(含)门采用预制细石钢筋砼过梁。过梁高
度8,两端伸入砌体25CM,配两根10厘HRB400钢筋。宽度在
1.2米以上门采用现浇过梁,高度20CM伸入墙体25CM,配四根10厘HRB400钢筋,6厘HRB400钢筋双支箍间距20CM。当伸入砌体长度不足25CM时,采用同直径钢筋植筋并绑扎。
3、 窗台根据结构1M线砌至窗台压顶底,采用现浇压顶线条,配两
条10厘HRB400钢筋,箍筋为6厘HRB400钢筋间距200单支箍。

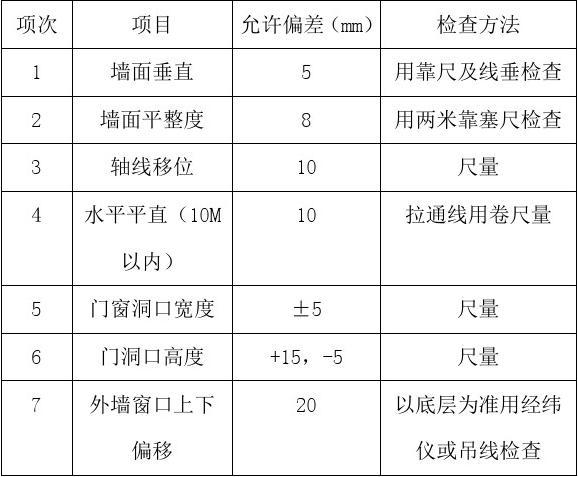

三、 质量标准
(一) 保证项目
1、 使用的原材料和加气块的品种、标号必须符合设计要求,加气
块的质量应满足技术性能指标并有出厂合格证。
塔庄加气砖砌筑方案.doc下载
四、 成品保护
1、 砌块在运送过程中应轻装轻放,计算好各房间的用量,分别码
塔庄镇塔庄集中重建点 【蒸压加气砼砌块施工方案】
放整齐。
2、 落地砂浆必须落手清并回收利用,以免与地面粘结影响下道工
序,水龙头开关随用随关,每天下班前应做到工毕场清, 加气块、袋装水泥防护到位。
3、 搭拆脚手架时不要破坏已砌墙体和门窗口角
4、 剔凿设备孔、槽时不得硬凿,使墙体砌块完整,如有松动必须
处理补强。水电开槽应在砌体刷浆前,开槽前必须先弹线且开槽深度严格按交底执行。
五、 注意的质量问题
1、 碎块上墙的影响度:砌筑时断裂块经加工制成规格材,碎小块
未经加工不得上墙长度小于15CM砖不得上墙。
2、 墙顶与梁底的连接不好:过早塞缝
3、 拉结钢筋不符合规定造成砌体不牢:拉结筋应按规定预留、植
筋。
4、 门窗洞口构造不符合规定:过梁的两端应按规定长度伸入墙体
或植筋现浇,两边木砖埋置不得缺失。
5、 灰缝不均:砌筑时不挂线。
6、 排块及局部不合理,影响墙体稳定:砌筑时不安规定排块,砌
筑不合理。
