千万建筑资料下载 →
目 录
第一章 工程质量保证措施??????????????????????????????????????第2页
第二章 安全生产保证措施??????????????????????????????????????第6页
第三章 文明施工保证措施??????????????????????????????????????第9页
第四章 工期保证措施????????????????????????????????????????? 第11页
第五章 施工方案和施工技术措施?????????????????????????????? 第14页
第六章 施工机械设备配备计划及劳动力安排??????????????????? 第33页
第七章 施工进度表或施工网络图???????????????????????????????第36页
第八章 项目经理部组成??????????????????????????????????????? 第37页
第九章 施工现场平面布置图??????????????????????????????????? 第44页
第十章 新技术、新产品、新工艺、新材料的应用????????????????第45页
第1页
第一章 工程质量保证措施
(一)质量目标
工程质量达到设计及合同要求的功能与标准,竣工工程一次验收合格率100%。

(二)质量保证体系
第2页
1、建立以项目经理为总负责,项目总工程师和质安主管主控,项目各专业质检员基层检查的管理系统,对本工程质量进行全面、全过程、全员参与的控制。
2、我方按照国际标准化组织颁布的ISO9002质量标准,业已建立起了一套行之有效的文件化的质量保证体系。该体系囊括了从工程项目的投标、签订合同到竣工交付使用,直到交工后保修与回访的全过程,充分体现了ISO9002中19个要素的要求。该体系以质量手册为核心和指导,以程序文件为日常工作准则, 以作业指导书为操作的具体指导,所有质量活动都有质量计划并具体反映到质量记录中,使得施工过程标准化、规范化、有章可循、责任分明。
(三)工程质量保证措施如下
1、技术力量:为确保本工程的施工质量,首先健全项目组织机构,确保各专业技术人员专业对口,并配备专职的质量安全员,材料采购员、保管员,另外,各专业班组应保证专业技术骨干的技术等级满足现场施工的要求。
2、施工机械和工器具
(1)本工程我方保证所用的施工机械和机具、检验和试验仪器设备等处于受控状态,均在规定的检定或检验周期内,并由具有资格的检测机构出具符合使用要求的检定合格证书。
(2)本工程开工前,我方对进驻施工现场的施工机械和机具将完成定期保养、阶段性修理(如电焊机、起重机械和运输机械)及技术鉴定,检验和试验仪器设备完成计量鉴定,工器具完成保修保养和计量鉴定,以完好的施工机械和设备来保证施工质量。
第3页
(四)施工质量保证措施
1、为防雨季的影响,做好临时排水设施,避免场地积水,做好雨前防范工作,杜绝雨季对工程质量的影响。
2、严格执行填土施工规范,控制填土质量,含水量和分层厚度,现场试验室随时测验控制。确保压实度满足要求,压实度测设法根据回填土土质选择回填。
3、本工程采用项目法施工,充分发挥项目各级管理人员积极性,并在该项目实行小组活动,提高工程质量。
4、主动请设计人员进行详细的技术交底,系统地理解设计意图,确保设计与施工衔接密切。熟悉施工图纸,掌握技术要点,各项工作实施前逐级进行技术交底到施工人员。结合我司ISO9002认证,各级机构认真贯彻质量体系使工程依照ISO9002中有关施工规范操作,同时参照施工组织设计中的施工方法施工。明确施工工艺、质量要求,加强组织指挥。
5、认真复核甲方交予的控制坐标点及水准点,按设计准确放线(中线、边线、标高等),并进行闭合复测,确保测量的准确性,并做好原始复测记录。对各种测量方法应符合相应的标准及精度,测量应保证工程线位与始、终点衔接准确。
6、组织机械投入施工,减轻劳动强度,提高工作质量。
7、对各种施工材料的采购应有相应的质量证明书,项目管理人员应对购进材料检查核实,并组织抽检,具备抽检报告的合格证明将材料投入施工。
8、施工过程应敢于采用先进的施工工艺和技术,提高施工质量。
9、对特殊的、难度大的工序召开有关施工讨论,从中选出最优的施工
第4页
方案。重要工序必须特别重视,三级验收后才能进入下一步工序的施工。
10、建立健全各种检查制度,严格内部检查,加强现场施工管理。各班
组在每道工序完成后先自检,并提供实测数据,合格后按公司“四级”验收
制度逐级验收,再由现场监理签证后,方可进入下一工序施工。
11、对各种记录表格、报告等应建立技术档案,保证各种资料的规范和 完备。现场施工技术资料及各种原始记录必须真实、准确,并及时归类整理。
12、对现场的有关技术问题,我司工程技术人员应主动与甲方、设计单
位联系,做到共同协商,最优解决。施工中如发现图纸与现场情况不符,应
及时与设计人员联系。以工程洽商记录或变更通知为更改依据。
(五)施工准备阶段的质量控制
坚持图纸学习与会审,领会设计意图,提出修改建议,避免产生技术事
故和工程质量问题。
不断完善和优化施工组织设计,使施工方案科学合理,措施详实、可行、
可靠。
(六)施工阶段质量控制
我单位将对本工程项目建设过程的四个阶段(施工准备、施工、竣工验
收和交工后服务)的质量加强控制,一切与质量有关的工作均处于可控之中。
加强质量检查,质量自检、互检、专业检查、工序交接检查、隐蔽工程
验收检查、工程预检、基础和主体工程检查验收等,关键工序实行旁站监察。
注意积累施工技术资料,做好工程日志,全面、科学、准确,及时地记
录试(检)验资料,完备手续,按规定计算、整理、归档。
(七)竣工验收阶段质量控制
第5页
做好竣工预检,待确定全部工程项目符合竣工验收标准后,再向建设单位申请竣工验收。按规定整理、编制竣工验收文件。
保修回访阶段的质量控制工程竣工后,我单位在一定期限内对工程进行回访,听取建设单位意见,对属于施工质量问题,负责返修,不留隐患。
第二章 安全生产保证措施

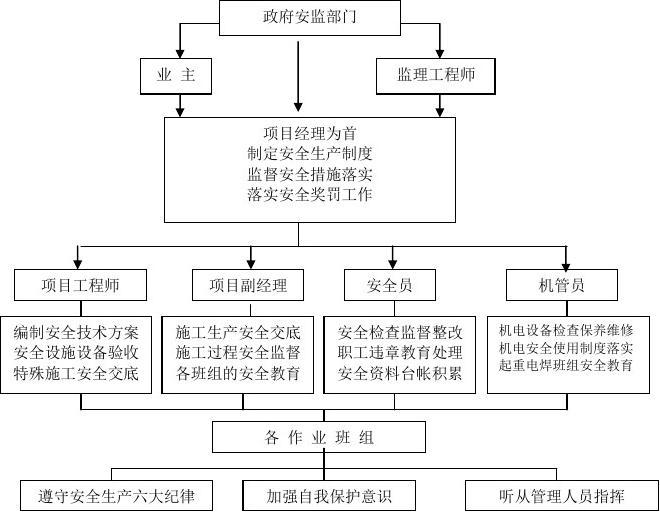

(一)安全生产保证体系:
(二)安全生产制度与教育
1、安全生产制度
结合工程特点,建立并完善安全生产责任制,教育、交底、例会、检查、
第6页
奖罚、防火、特殊工种作业制度,各级管理人员职责明确,人人对职工的生命负责,人人对工程项目负责,人人对企业负责,确保施工有章可循,违章必究。
2、安全教育
采用例会、宣传报栏、讲座、录像及辅导、参观等各种形式,对全员进行思想教育、知识教育、技术教育、法制教育、纪律教育。重点是进场职工与特殊作业人员的教育,切实提高职工的安全文明意识与自我防护能力。
(三)安全生产保证措施
1、基础施工安全措施
(1)基础挖土前在坑壁外设置挡水埂,防止地面雨水流入基坑。
(2)挖土开始以后在基坑四周设置1.2m高钢管防护栏杆,栏杆构造应符合临边作业的安全要求。
(3)基坑四周地面,不准随意放置机具与材料,并由专人管理。
(4)进坑动力及照明电线应使用电缆,其走向按设计规定,在支撑或坑壁上进行可靠固定。
(5)在土方开挖中,预先熟悉地质报告,采用钢钎进行触探,若发现地下管线等设施立即向业主汇报,并采取有效保护措施。
2、脚手架
(1)脚手架用料要符合设计计算要求,搭设前对材质和规格,应严格检查,未经整修的弯曲、压扁、拉伤、裂缝的零部件禁止使用。另外由于工期长,要注意钢管油漆的完好,如已有锈蚀现象,应整理重漆后使用。
(2)脚手架上满铺脚手笆,脚手架外侧除设1m高防护栏杆外,另设密眼
第7页
安全网或安全笆,防止物件从脚手上坠落。脚手架在人员出入口处加搭安全遮棚。
(3)脚手架搭设严格按照设计的程序进行,原则上高出主体结构一步架子,起结构作业人员的防护栏杆作用,搭设应注意脚手架的稳定性,及时与主体结构连接,连接的支撑点严格按设计执行,一般每3根立杆间距、二步脚手架高度不少于一个支撑点。脚手架的一切附件必须连接牢固。
(4)脚手架要考虑避雷及接地装置,建筑周边长度每30m内不少于一个接地保护装置,接地电阻不大于10欧姆。
(5)脚手架搭设完毕经验收合格后挂牌使用,其日常使用管理由安全员负责,定期检查整理,使用中的脚手架,拆除任何一个部件都必须有审批制度,并按批准手续规定及时恢复原状,经检查后再用。
(6)脚手架的拆除必须按设计程序进行,零部件的水平及垂直运输要按专门路线及时整理运出,拆卸时危险地段要划出禁区,专人监护。
3、垂直运输机械
(1)卷扬机和塔吊安装后报请安监部门验收,合格后方可使用。
(2)安装可靠的防雷接地装置,在特殊气候条件下有应急锚固措施。
(3)建立专门的管理制度,卷扬机和塔吊司机、指挥持证上岗,严格执行“十不吊”规定。
(4)对传动部位及限位装置,经常检查,定期保养。
第8页
第三章 文明施工保证措施

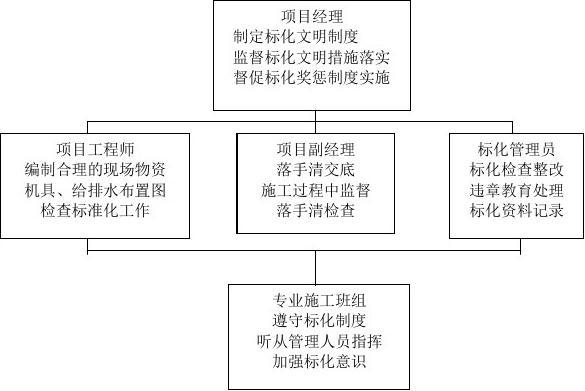

(一)文明施工保证体系
文明施工保证体系 (二)文明施工措施
1、施工管理现场规范化
(1)围档围护;
(2)场容场貌;
(3)标识标牌;
(4)作业条件环境保护;
(5)防火防爆防毒;
(6)施工组织设计与管理;
2、施工安全达标创优化
第9页
(1)安全管理;
(2)施工用电;
(3)快速提升设备;
(4)中小型机械设备。
3、办公、生活设施整洁卫生
(1)办公环境;
(2)食堂;
(3)宿舍;
(4)厕所;
(5)卫生与急救;
(三)环境保护措施
1、施工机械使用时的环保措施
(1)使用推土机、装载机、挖掘机、压路机、打夯机等施工机械时,应注意其粉尘、尾气的排放,以免污染大气。施工垃圾随时清运,严禁随意凌空抛撒垃圾,并每天洒水降尘。施工道路面每天一次清扫,三次洒水,路面要结合设计中的永久道路布置硬化施工道路,并设有洗车处。清扫生产垃圾要有效防止二次扬尘。洒水、洗车用水适度,不得造成浪费。
(2)应注意机械油箱是否是否有跑、冒、滴、漏油现象,以免流入土壤,造成土壤污染。各种运输车辆的尾气排放需达到国家有关标准,超标车禁止上路行驶。水泥和其它易飞扬细颗粒散体材料,要库内存放或有覆盖物封闭,运输要防止遗撒、飞扬,卸运应有降尘措施。
(3)机械噪音量应控制在范围之内,以免对社区造成噪音污染。
第10页
(4)机械用油应节约使用,节约能源。
(5)机械冲洗时应节约用水,节约水资源。
(6)带油机械冲洗水应合理排放,以免污染市政管道。
(7)带油棉纱、手套应做处理后弃置垃圾堆,以免污染土壤。
2、施工机械作业时的环保措施
(1)为避免重型机械对周围居民的影响,防止周边建筑物被震裂,在采用较大几吨位压实机械静压的同时,在路基与居民区及建筑物间挖防震沟。
(2)依据《工业企业噪声卫生标准》,工作人员应轮流操作筑路机械,减少接触高噪声的时间,或穿插安排高噪声和低噪声的工作。对距噪声源较近的施工人员,除采取戴防护耳塞或头盔等劳保措施外,还应适当缩短其劳动时间。
(3)为保证施工现场居民的夜间休息,对距居民区150米以内的施工现场,夜间22:00~6:00时间停止施工。
第四章 工期保证措施
(一)施工进度计划
根据招标文件要求及我单位施工同类型工程的多次施工经验,确定本次投标工期为240日历天。
(二)施工进度计划保证措施
根据对工程特点的分析,充分利用工程的有利条件,并借鉴以往组织重点工程的经验,拟制定以下措施,保证施工进度计划的落实。
第11页
第11 / 45页
1、本工程选派具有管理经验丰富的专业人员任项目经理,并配备施工技术能力强经验丰富的项目副经理、项目总工及工程管理人员使项目人员素质及人员配置满足本工程需要,并设计划员负责施工进度总控制计划及年、季、月施工计划的编制及管理。
2、加强对职工(包括民工)有关合同意识、工期意识的教育,做到工期目标人人清楚。
3、科学合理的安排工序穿插,挖掘内部管理的潜力,工程中标后,在施工准备阶段,将对工序穿插和计划安排进行再次优化、细化确保计划实施,合理安排交叉施工。为做到合理的交叉,施工过程中抓紧验收工作,为后续工序的及早插入创造有利条件。
4、积极采用和推广科学先进的施工技术、新工艺,加速施工进度。
5、在施工过程中,合理安排机械设备的使用,充分利用各种机械设备,力求提高施工机械化水平,尽最大程度满足施工进度需要。做好现场设备维修、保养,确保机械完好率和正常运转。
6、项目部按日安排具体施工进度计划,做到以日保旬,以旬保月,确保总工期按计划完成。同时加强施工中进度检查力度,将实际进度与计划进度对比,同时利用先进的计算机软件对工程进度计划实施网络技术控制,通过对前锋线形态变化的分析,掌握当前施工进度状况的问题,对存在的问题提出有效的解决途径,确保关键线路的实现。
7、优化劳动力组合
根据施工进度计划和现场实际进度,配足各工种的劳动力数量,控制劳动力进退场工作。
第12页
加强工人生产和安全意识教育,通过宣传,贯彻本工程的重要性,提出保质量、抢时间、出效益的生产目标,组织工人队组之间进行劳动竞赛。
合理搭配操作工人的技术等级,做到各工序间的质量合格、一次验收通过,避免由于产生不必要的返工导致工期延误发生。
8、制定可行的工程材料进场计划
开工前,组织专业人员编制各类物资和半成品计划,专人负责落实采购工作,加强对材料供应的管理,做到材料、半成品按时适量供应,做到材料等人,不允许出现人等材料的现象。
9、制定奖罚措施
制定必要的奖罚制度,分段考核工期,以阶段计划保证整体目标的完成。对于按计划完成工作的施工人员进行必要的奖励,对未按照计划完成的施工工人做出相应经济处罚,甚至开除。
10、加强成品保护
做好现场成品和半成品保护工作,在施工现场设立专门看管人员负责值班外,以防由于成品或半成品遭到损伤而影响工期。
11、建立工程例会、协调会仪制度,每周召开一次工程例会,每天召开现场生产碰头会、协调会,小结当天工作情况和存在的问题,布置第二天的工作,及时解决施工过程中的矛盾,凡受客观因素影响工程进度时必须采取有力措施,及时补回来。对于影响工期计划的问题,出现问题时随时召开,解决矛盾,协调关系,保证按计划实施。
12、加强班组之间协调配合,认真做好施工,杜绝返工,减少摩擦,保证施工时间的利用率。
第13页
13、根据业主和监理批准的施工进度总计划,按阶段控制工期,用阶段计划保总计划,加强与业主、监理公司、设计单位的配合,对一些不可见因素提前解决,以减少对工期的影响,保证施工计划的顺利进行。
14、施工进度计划(后附)。
第五章 施工方案和施工技术措施
(一)土方工程
1、施工准备
(1)材料
土0.000以下回填优先利用基槽中挖出的土,但不得含有有机杂质。使用前应过筛,其粒径不大于50mm,含水量应符合规定。
(2)作业条件
1)、回填前,应对基础、防水、保护层等进行检查验收。并办好隐检手续,而且混凝土应达到规定强度方可进行。
2)、施工前应根据工程特点、填料种类、设计压实系数、施工条件等合理确定填料含水率控制范围,铺上厚度和打压遍数等参数,重要的填方工程,其参数应通过压实试验来确定。
3)、施工前,在室内和散水的边墙上,钉好标准高程木桩。
2、操作工艺
(1)填土前应检验其含水量是否在控制范围内:如含水量偏高,可采用翻松、晾晒、均匀掺入干土或换土等措施;如回填土的含水量偏底,可采用
第14页
预先洒水湿润等措施。
(2)回填土应分层铺摊和夯实。每层铺土厚度和夯实遍数应根据土质、压实系数和机具性能确定。一般蛙式打夯机每层铺土厚度为200-250mm;人工打夯不大于200mm,每层至少夯打三遍,分层夯实时,要求一夯压半夯。
(3)深浅两基坑相连时,应先填夯深基坑;填至浅基坑标高时,再与浅基坑一起填夯;如分段填夯时,交接处应填成阶梯形,上下层错缝距离不小于1.0m。
(4)基础回填土时,必须清理到基础底面标高,才能逐层回填,并且严禁用水浇使土下沉的所谓“水夯”法。
(5)基坑回填应在相对两侧或四周同时进行,基础墙两侧标高不可相差太多,以免把墙挤歪;较长的管沟墙,应采取内部加支撑的措施。
(6)回填房心时,应用人工先填土夯实,然后可采用蛙武打夯机夯实。
(二)钢筋工程
l、钢筋施工方法的选择
(1)柱立筋、梁钢筋直径18mm以上垂直筋采用电渣压力焊连接,水平筋采用闪光焊。
(2)钢筋下料时,短钢筋之间采用闪光对焊连接,接头数量及位置严格按规范要求设置。
2、钢筋施工方法
(1)钢筋加工及堆放必须有条不紊,要根据工程材料需要情况,先绑扎的先加工,加工与绑扎密切配合,加工好的钢筋分类,编号堆放,先用的钢筋堆在上面,减少不必要的二次搬运。
第15页
第15 / 45页
久久建筑网m.kkreddy.com提供大量:建筑图纸、施工方案、工程书籍、建筑论文、合同表格、标准规范、CAD图纸等内容。
