雨季施工方案
编 制 人: 审 核 人: 审 批 人: 施工单位: XXXX集团有限责任公司 编制日期:
目 录
1编制依据 ............................................................................... 1
2工程概况 ............................................................................... 2
3雨季施工组织机构 ............................................................... 2
3.1防汛组织机构图 ........................................................ 2
3.2组织机构职责划分 .................................................... 2
4准备工作 ............................................................................... 3
4.1技术准备工作 ............................................................ 3
4.2现场准备工作 ............................................................ 3
4.3物资准备工作 ............................................................ 4
5施工技术措施 ....................................................................... 5
5.1基坑第三方监测 ........................................................ 5
5.2护坡桩施工 ................................................................ 6
5.3土方工程 .................................................................... 7
5.4基坑排水措施 ............................................................ 8
5.5防水工程 .................................................................... 8
5.6钢筋工程 .................................................................... 9
5.7模板工程 .................................................................... 9
5.8混凝土工程 .............................................................. 10
5.9砌筑工程 .................................................................. 11
5.10马道工程 ................................................................ 11
5.11雨期孔洞沟井防雨措施 ........................................ 11
5.12塔吊基础及吊装施工措施 .................................... 11
5.13机电设备 ................................................................ 12
5.14临电 ........................................................................ 13
5.15防雷工程 ................................................................ 13
5.16临建工程及其它 .................................................... 16
6施工管理措施 ..................................................................... 17
6.1雨期安全教育 .......................................................... 17
6.2雨期安全检查制度 .................................................. 17
6.3雨期安全应急制度 .................................................. 18
6.4雨期安全、文明施工措施....................................... 18
6.5雨期消防措施 .......................................................... 19
6.6影响雨期施工安全的环境因素及控制措施 ................................................................... 20
7雨期施工防汛 ..................................................................... 21
8雨季现场排水平面布置图 ................................................. 22
1编制依据

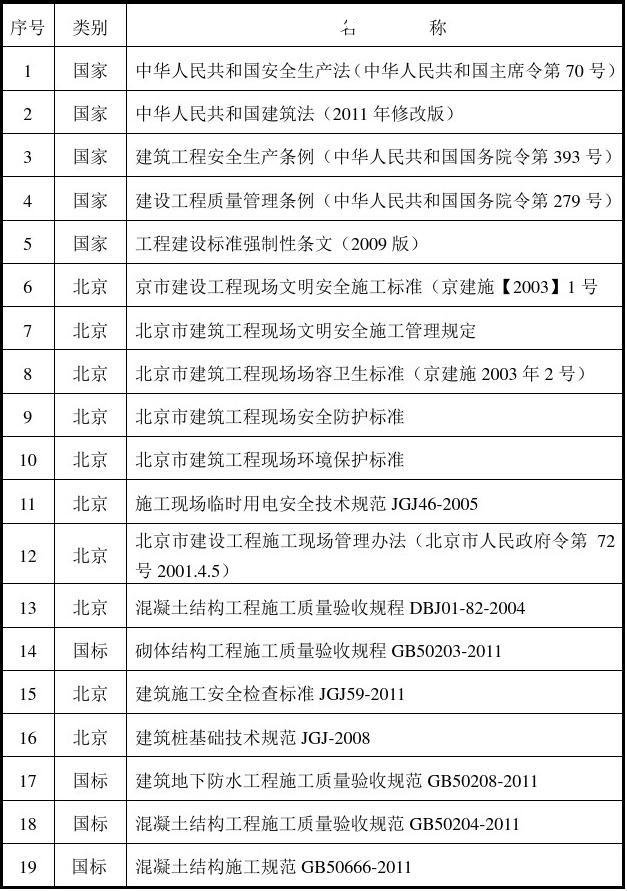

1.1相关规范、标准
1
1.2施工图纸 1.3施工组织设计
2工程概况
2.1工程地理位置及现场情况
本工程建设用地位于北京市西城区宣武医院南侧,南至广安门大街,东至长椿街,北侧为宣武医院附属用房,西侧为报国寺夹道。
现阶段施工现场现状为C区地下结构开始施工、A区降土阶段、A和B区护坡桩施工;考虑周边还有未拆迁居民房屋,直接影响本工程下一步需展开的施工进度,本方案编制主要为2013年度雨季施工方案工程施工阶段在雨季期间主要为A区土方工程、B区护坡桩施工、C区地下结构施工、A区基础底板施工部分,编制内容主要围绕上述分项工程施工期间对于季节性施工的安全、质量、文明施工等措施。
2. 2雨期气象分析
根据北京市气象局提供的北京历史同期气象信息显示分析,北京地区雨期为6-9月,预计7、8月份为降雨高峰区,这两月的日平均相对湿度在75℅-77℅之间。
3雨季施工组织机构
3.1
3.2组织机构职责划分
(1)总指挥:领导防汛小组的总体工作,制定防汛工作总体方案,负责对 本单位雨期防汛和施工各项工作的全面落实,确保雨期施工的质量和安全。
2
(2)副总指挥:配合总指挥采取有效措施及时调配人力、物力组织抢救,监督检查防汛小组的人员、物资的落实及防汛措施,安全施工的执行情况。
(3)技术保障组:设置天气预报员,及时向各职能部门传达上级指示精神,准确及时的将天气情况传达到各职能部门;依据每天的天气预报及时编制实施具体方案为一线提供依据;雨期汛期及时检查,明确防汛重点,为雨期防汛工作保驾护航,落实关键部位,保证工程质量;保证电气设配运转正常,配电箱的控制系统灵敏有效,水工保证排水管道通畅。
(4)抢险组:依据降雨量的大小及时调配劳动力,负责防漏、排水、抢险等防汛工作,保证雨期安全。组织抢险队员抢险知识培训,掌握和提高必要的抢险技能,组织与协调抢险工作,负责本单位的抢险指挥和调度。
(5)后勤保障组:保障防汛材料及时供应,满足雨期汛期设备完整、充足。 4准备工作
4.1技术准备工作
(1)根据雨施特点,对于原材料的含水率及混凝土本身的特性,与商砼站协商制定合理的“混凝土供货技术协议”。
(2)编制《雨期施工方案》,绘制《雨期施工现场排水平面图》。
(3)项目安保部根据雨施特点对操作人员进行安全技术培训和交底。
(4)项目部根据方案提前做好防雨材料和机具进场。
(5)在进入雨期施工前,项目部技术负责人组织有关人员对雨施分部、分项工程采取的技术措施进行方案和技术交底,项目生产负责人负责组织检查本项目雨施方案的执行情况。
4.2现场准备工作
4.2.1现场排水
(1)检查现场所有排水管道是否通畅,马路雨水采用自排水,排水方向自场地北侧向南侧大门排水,排水坡度0.5%。
(2)槽边应在雨期来临之前全部硬化,并在基坑上口四周设置30cm高挡水墙,挡水墙面层抹灰压光,并且完全封闭,防止坑上口的水流入坑内。
4.2.2 施工道路
(1)施工道路做法:800厚2:8灰土路基,150mm厚C20混凝土硬化。基槽外围硬化地面找坡,找坡方向指向广安门内大街,具体见《雨季现场排水平面图》,其中场地北侧最高,南侧大门口处最低。所有雨水汇集处局部设置排水沟并设置集水井,由集水井沉淀后排入市政雨水管线。
(2)道路要经常进行维修,施工过程中损坏路段抓紧修好,基坑周边的挡水墙及路面经常观察,是否有渗漏,开裂现象,及时发现及时维修,防止发生安
3
全隐患。
4.2.3 对现场材料及机电(械)设备的保护
(1)在雨施前,对钢筋、水泥及电闸箱、配电盘、电焊机、现场搅拌站、混凝土泵等机电设备进行防雨保护。
(2)水泥砂石:搭设水泥库,水泥库屋顶用石棉瓦制成,石棉瓦之间搭接20cm,排水坡度合理。水泥底部用垫木和竹胶板架起,(土方护坡施工阶段用用塑料布覆盖),砂、石等材料采用塑料布覆盖防雨。
(3)钢筋:由于场地限制,钢筋原材有场外加工成半成品后运至现场,考虑现场雨季对于钢筋半成品的措施,半成品运至现场后放在砖砌120mm宽300mm高的地垄墙上,如有雨天及时用塑料布遮盖,如需现场加工部分,采用脚手架搭设骨架上铺双层架板(按防砸棚考虑)顶部铺镀锌瓦楞铁。
(4)对于怕雨淋的材料如竹模板、木方等要采取防雨措施,必要时用彩条布遮盖,模板堆放处要垫高码放并要通风良好,避免积水对其损坏。
(5)周转材料存放。钢管应搭设好架子,堆码整齐,并刷好防锈漆。扣件存放应搭设扣件房,扣件周转下来后,应及时清洗入库。
(6)机械、机电设备:要搭设防雨棚 ,并做好接地安全装置,移动电闸箱过载、短路及漏电保护装置可靠。设专人定期对接地装置进行检查,并对机电(械)设备进行维护。对塔吊地线部分的接地防雷装置应在雨施前安装完毕,接地深度、距离、地线截面应符合规程要求,并在雨施前进行一次摇测,检查合格后方可使用。
4.3物资准备工作

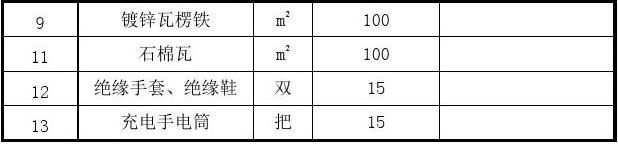

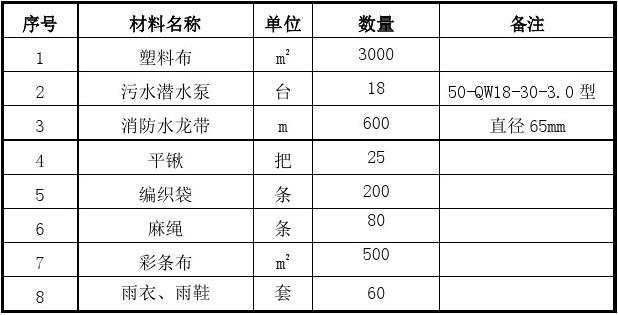

雨施前对所有机具工具进行检修、试运行,保证雨施期间顺利运行,以免影响雨施工作。雨施期间需准备的物资、机具、工具如下:
4
5施工技术措施
5.1基坑第三方监测
雨季施工需对护坡施工加强监测,边坡及护坡桩的监测由北京勘察技术工程有限公司派专人负责监护,雨施期间每1天观测1次,
降雨期间每6小时一查一报,雨后增加观测一次并做好记录。当出现下列情况之一时,必须立即进行危险警报,并应对基坑支护结构和周边环境的保护对象采取应急措施。

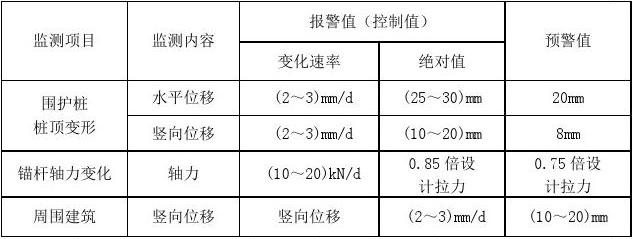

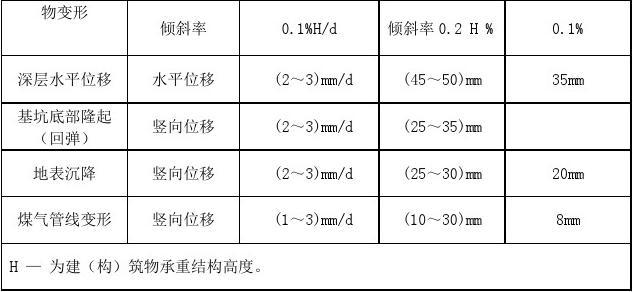

(1)监测数据达到或超过上表的监测报警值。报警值表如下:
基坑、支护结构及周边环境监测报警值表
5
注:建筑整体倾斜度累计值达到2/1000或倾斜速度连续3天大于0.0001H/天(H为建筑承重结构高度)时应报警。
倾斜度α=(h1-h2)/L
式中h1、h2为建筑物1、2两点的沉降量(mm);L为1、2两点间的距离(mm)。
(2)基坑支护结构或周边土地的位移值突然明显增大或基坑出现沙流、管涌、隆起、陷落或较严重的渗漏等。
(3)基坑支护结构的支撑或锚杆体系出现过大变形、压屈、断裂、松弛或拔出的迹象。
(4)周边建筑的结构部分、周边地面出现较严重的突出裂缝或危害结构的变形裂缝。
(5)周边管线变形突然明显增长或出现裂缝、泄漏等。
(6)根据当地工程检验判断,出现其他必须进行危险报警的情况。
5.2护坡桩施工
护坡桩施工在雨季初始阶段,现场情况为B区北侧和西侧护坡桩开始施工。综合考虑文明施工、安全防范的主导意识,做出以下安全、技术措施:
(12)打桩场地有条件时应尽量抢在雨季到来之前做好,为了保证场地坚实可靠和必要的平整度,可打夯灰土垫层、铺垫砂石或准备适量道木、路基箱等供垫道之用。场地临时做成5‰的排水坡度,四周设排水沟、建立排水系统。
(2)灌注桩施工,为防止雨水灌入桩孔内,成孔后孔口应高出地面,并加以覆盖,灌注桩应做到随成孔随安放钢筋笼随浇灌混凝土,不得过夜。
(34)施工完毕的护坡桩或锚杆护壁、如遇雨天及时覆盖,禁止雨水浸泡,降低强度。
(45)坑下作业的基坑边坡坡度应比正常边坡放宽一级,基坑深度超过6.0m时中间应设缓冲带,其带宽不小于500mm。
(5)土钉墙雨季施工措施:土钉墙喷射混凝土施工前要了解当天天气预报,
6
并设专职气象预报员。土钉墙施工面设排水系统避免积水,以便雨后能迅速复工。土钉墙施工,保证成孔一根,灌注一根,不得集中一起灌注,遇大雨时及时用塑料布对刚完成的边坡进行防护、苫盖,防止雨水冲刷边坡,对局部冲刷的边坡及时进行
(6)注意现场的废旧管沟有无渗水现象,以便及时发现问题并迅速采取措施;对槽口及地面裂缝及时用水泥、砂混合料填塞,表面用水泥砂浆抹平,在下雨前及时检查,做到随裂随平,防止地表水入渗。
(7)雨后复工,必须先进行基坑边坡的巡查,发现异常,及时反馈信息,以便采取相应措施。
5.3土方工程
抓紧本工程基础土方开挖施工的速度,尽量在6月底前将土方工程全部施工完毕。土方施工阶段须注意雨期地表水的控制,防止灌入基槽,形成土方坍塌、或冲毁施工用路等危害,对于土方施工分项制定的技术及安全措施为:
(1)土方工程施工前,对于土方施工期间派专人在门口进行冲刷运土车辆轮胎,及用扫帚清扫车身的挂土。车辆出门后专人负责清扫,并洒水冲洗马路。
(2)坑边搭设栏杆并做红白标识,在道路附近的工程应设有明显标识,晚间设镝灯,显示危险区域。
(3)基坑上口边的路面进行硬化,防止雨水的渗漏,并严格控制槽边堆物重量在10吨以内及堆物与槽边距离不小于3m,材料码放必须散开。
(4)在基坑上口路面四周设置挡水墙高30cm,防止地面雨水流入基坑。及时将坑边场地硬化,找坡方向正确,及时排水。
(5)在基坑上口路面外侧边设置排水沟,保证排水畅通(设置:400×400×400)。排水方向与路面排水方向一致。现场排水沟的设置坡度为0.5%,排水沟采用砖砌,内外需要抹20mm厚的水泥砂浆。现场排水沟需要时需分段断开,每段低处挖集水坑,采用集中用潜水泵向市政排污管进行排水。
(6)雨期控制土方开挖,采取分段、分片分期开挖方式。挖土要与施工密切配合,先支后挖、分层开挖、开挖部分及时支护;加强现场道路维护,用房渣土铺垫马道路面,碾压坚实,避免路面出现坑洼,防止车辆因路滑侧翻。
(7)基坑分层挖土时,在汽车上下运输坡道处预备防滑、防陷材料,以备随时使用。基坑边坡放坡,要根据土质及雨量适当加大放坡,下步施工时再做修坡处理
(8)雨天施工时,必要时对出土坡道采用塑料布覆盖,以防坡道泥泞无法出土。雨期施工时,机械作业完毕应停放在较高的坚实地面上,防止机械倾斜。车辆出工地前,必须进行覆盖,门口冲洗车轮及车身以防止泥土带出场外影响市
7
容。清洗机械所用后的废水经沉淀池进行沉淀,设专人定期清理废物。
(9)雨期开挖基坑,如遇有中到大雨时,应停止基坑开挖。并对已开挖坡面及时进行覆盖,防止雨水浸泡坡土引起塌方,待晾槽后方可上人操作,并禁止扰动老土层
(10)因本工程施工区域为人口密集区域,马路行人较多,汽车在运土中应注意雨季行车特点,保证雨刷、灯光、制动设备完好;雨天行使严禁滑行,汽车之间应保持一定距离;根据路面情况采取排档控制速度;不能急刹车,防止侧滑;通过积水道路,要避让行人和慢行车;夜间行使要注意变换灯光,不要冒失行车,以防事故发生。
5.4基坑排水措施
(1)在基础清槽前密切关注近期的天气预报,由项目负责组织专人及时掌握未来一周的天气情况并做好日志,及时与分包队保持动态联系,便于生产安排。 雨季基槽施工前,提前沟通好相关各部门对于基础槽底验收,基槽验收完成后及时进行垫层砼浇筑,避免晾槽。
(2)基础结构四周外边设置的临时排水沟、集水井(井内放置40mm~60mm卵、碎石)。排水沟及集水井设置在基础轮廓0.3m以外,排水沟断面尺寸为0.3m*0.3m,其坡度2%。两个集水井之间的排水沟坡度流向为中间流向两侧;集水井宜设于转角处,并每20~40m设置一个(根据外槽宽度尺寸确定,宜选在比较宽阔地带);集水井直径(宽度)一般为0.7m(外槽狭窄处,其尺寸根据具体情况确定,但需满足及时排水要求),其深度宜比排水沟低1m,井壁可用多层板条、木方等进行简易加固,雨水到来时,排水沟使水流人集水井,然后用污水潜水泵抽走,防止积水对土层软化,影响边坡稳定,更防止发生“泡槽”事故。排水沟及集水井位置见《雨季现场排水平面布置图》。
(3)本工程截止2013年5月,基槽开挖面积约为14000㎡,根据北京市特大暴雨标准(24小时内日降雨量≥250.0mm)作为雨季施工基槽排水参数,本工程24小时内日降水量取值为400mm,集水井根据现场平面排布,共设置13个,故污水泵流量=14000*0.4÷24÷13=17.9≈18m3/h。因基坑深度大于16m,污水潜水泵选用50-QW18-30-3.0型潜水泵,并采用直径为65mm消防水龙带将雨水排至现场混凝土路面,沿路面坡度排走。
(4)项目部应加强雨季施工的安全检查,发现槽内有积水,边坡有裂缝、坍塌隐患及有流水不断时,应立即与主管领导联系,采取有效加固措施,排除隐患,经检查认可后,方可施工,在此期间停止作业。
5.5防水工程
(1)本工程A区地下室底板防水工程施工正值2013年雨期,防水卷材为两道SBS防水卷材,对养护完毕的基层在未进行卷材铺贴前,如遇阴雨天气则
8
必须对基层进行覆盖,将雨水排入集水坑,以免因基层含水率过高而影响卷材铺贴。
(2)在防水卷材施工时,雨天不得进行防水工程的施工(结合当天的天气预报进行综合计划),防水材料在运输、堆放、使用过程中不得受潮受雨。
(3)防水施工前基层保持干燥,无积水现象,基层含水率应控制在9%内,保证防水材料与基层粘结牢固,防水施工完毕后应及时进行防水保护层施工。
(4)已做好的卷材防水层,应加强成品保护,及时采取封闭、遮盖等措施。
(5)防水工程为防止中毒施工现场必须通风良好;操作人员应穿软底鞋、工作服、扎紧袖扣,并应佩戴手套及鞋盖。涂刷处理剂和胶粘剂时必须带防毒口罩和护目镜,外露皮肤应涂刷防护膏,操作时严禁用手直接揉搓皮肤。
5.6钢筋工程
(1)钢筋采购,不得购进因雨淋而生锈的钢筋
(2)因本工程场地限制钢筋只设置半成品加工区域,钢筋根据工程进度适量进场,钢筋原材存放不得过多,避免存放时间过长而使钢筋锈蚀严重,锈蚀和污染的钢筋须清理后方可使用,进入现场的钢筋原材及成品钢筋要分规格堆放整齐,并垫离地面200mm以上。
(3)钢筋若生锈或有泥污时,须清刷干净后方可使用,若钢筋锈蚀严重不得使用。
(4)雷雨天气严禁进行焊接工作,若遇特殊情况施焊时,必须有必要的防雨措施,防止雨水淋湿焊接接头造成钢筋连接性能的改变,从而影响工程质量。
(5)对于钢筋直螺纹等机械连接,用塑料保护丝扣接头,使其不受雨水侵蚀。
(6)绑扎完成的钢筋如遇雨天,雨后钢筋视情况进行除锈除污,不得把锈蚀及粘上污泥的钢筋用于工程中。
5.7模板工程
(1)现场堆放的模板、木方要码放整齐,并垫离地面200mm以上,用塑料布盖好,避免日晒雨淋。
(2)模板使用时,应提前半天涂刷脱模剂,防止雨水冲刷而失效,已涂脱模剂的模板,受雨水冲刷后,必须重新涂刷脱模剂,以保证模板脱模顺利。同时应随时注意模板是否受雨变形,随时检查支撑。
(3)模板支完后遇雨时,浇筑前应将模板内积水排干净方可浇筑砼。
(4)模板场地必须用砼硬化处理,排水畅通,模板堆放控制安全高度,需搭设临时支架时,控制好支架间距。
(5)大雨、大风后对模板架子等要及时检查:扣件有无松动滑移、架子和
9
第11 / 24页
模板有无变形,并对相应的尺寸误差重新检查,检查完成后要及时修复,确定质量合格及无安全隐患后方可继续使用。
(6)支立好的顶板模或墙模,如遇大雨未浇筑混凝土,应进行遮盖,防止因雨淋而造成脱模剂的失效。雨后要认真检查其平整度、垂直度和脱模剂附着情况,合格后方可浇筑混凝土.
(7)每次雨后须及时清除模板上的积水,对于木模板重新涂刷脱模剂
5.8混凝土工程
(1)要求搅拌站严格按照“混凝土供货技术协议”进行混凝土供应,严格控制砼的配合比及塌落度。
(2)浇筑砼前,要了解2~3天的天气预报,以防因暴雨或大雨影响砼工程施工。
(3)施工现场必须储备苫布、彩条布等防雨材料,遇雨时及时遮盖,防止雨水直接冲刷。
(4)大雨天禁止浇筑混凝土,在竖向结构施工时,如遇小雨可用塑料布遮挡将剩余部位浇筑完,浇筑完的混凝土应及时用塑料布覆盖。顶板混凝土雨天不准施工,如正在施工时开始下雨,应按结构规范要求,在楼板的跨中1/3处截设施工缝,停止施工并将浇筑完的混凝土用塑料布及时覆盖,待雨过后积水清除干净再继续施工,如混凝土已初凝应按施工缝处理。
(5)底板混凝土施工,必须严格掌握天气预报,选择无雨天进行。同时也要准备足够的覆盖材料和排水设备,预防雨天突然袭击迅速排除积水。
(6)浇灌砼前模板内的积水淤泥必须清扫干净,柱模板应留清扫口。
(7)若混凝土浇筑之前,遇较大降雨必须将积水完全清理干净之后,方可进行混凝土施工。
(8)雨天作业振捣手应穿绝缘靴,戴绝缘手套。
(9)雨季期间混凝土高温施工时,宜在近似现场运输条件、时间和预计混凝土浇筑作业最高气温的天气条件下,通过混凝土试拌和与运输的工况试验后,调整并确定适合高温条件下施工的混凝土配合比;混凝土在高温运输过程中,宜采用白色涂装的混凝土搅拌运输车运输;对混凝土输送应进行遮阳覆盖,并应洒水降温。
(10)雨季期间高温、阴雨造成温差变化较大,要特别加强对混凝土振捣和拆模时间的控制,依据高温天气混凝土凝固快,阴雨天混凝土强度增长慢的特点,适当调整拆模时间以保证混凝土施工质量的稳定性。
(11)雨期混凝土高温施工时,混凝土浇筑入模儿温度不应高于35℃;混凝土浇筑宜在早间或晚间进行,且宜连续浇筑,当水分蒸发速率大于1kg/(㎡*h)
10
时,应在施工作业面采取挡风、遮阳、喷雾等措施;混凝土浇筑前,施工作业面宜采用遮阳措施,并应对模板、钢筋和施工机具采用洒水等降温措施,但浇筑时模板内不得有积水;混凝土浇筑完成后,应及时进行保湿养护。
5.9砌筑工程
(1)雨天如需砌筑时,砌筑砂浆应减少稠度,受雨水冲刷而失浆的砂浆应重新处理搅拌后使用。遇暴雨停工时,应将新砌好的砌体覆盖。大雨后,如有新砌墙体受雨水冲刷,应翻砌最上面两层砌块。
(2)为保证砌块的含水率,密切注意天气变化情况,合理安排砌块进场时间,设法避开雨天。砌块如遭雨淋,在使用前应适当让其风干,降低含水率,保证砌筑质量。
5.10马道工程
(1)马道基础按要求夯实牢固。雨施前及雨施期间,认真检查架子,发现隐患及时排除。在遭受暴风、中到大雨后,雨停以后,首先检查架子是否安全,基础有无沉陷,立杆有无下沉,脚手架有无变形,如有不正常之处,须迅速加以加固和修整,检查合格后方可让工人通过马道进入施工现场进行作业。
(2)定期对人行马道进行检查,防止出现不均匀沉降,同时保证外架子周围排水通畅。
(3)上下人马道应加防滑条,做好防滑措施;马道两侧加设200高挡脚板,同时加设不低于1.2米的安全护拦,全封闭密目安全防护网。
(4)马道须设置可靠的避雷接地引线装置,并由专业人员检查验收,做好记录。
5.11雨期孔洞沟井防雨措施
(1)顶板预留洞口,在安全防护措施到位的情况下,在洞口四周用砌筑砖墙,高出结构面300mm,墙身四周抹水泥砂浆。覆盖石棉瓦防雨,防止雨水流入地下室。
(2)底板后浇带的临时保护措施:后浇带空置期间,为防止杂物、污水进入,可采取在底板后浇带上侧砌筑120mm宽、200mm高的砖带,上部用胶合板钉牢全封闭。
(3)混凝土墙墙体后浇带采用胶合板加以全封闭,以防止杂物落入。
(4)孔井洞沟应设有排水措施,不得大量积水。
5.12塔吊基础及吊装施工措施
(1)定期对塔吊垂直度进行检测,发现误差后及时采取措施予以纠正(由租赁单位出具纠正方案并实施)。
(2)塔吊雨天后应及时进行线路检查和路基检查,并进行空车运转,确定
11
无问题后方可正式吊装。观察基础沉陷情况,并作好观测记录,如有沉降应立即进行处理,保证塔吊使用时的安全。大雨、暴雨及大风时应停止吊装作业。
(3)高空操作人员雨后施工,要注意防滑,要穿胶底鞋,不准穿硬底鞋上高空操作。塔吊接地电阻值要进行实测,其电阻值不大于4欧姆。
(4)每个塔基设置四个沉降观测点,定期及雨后进行沉降观测,发生问题及时处理。
(5)塔吊四周砌筑保护墙,保护墙高出地面500mm,高出地面部分用防水砂浆抹面,顶部用蓬布覆盖严实。在基坑内一角用砖砌(表面抹灰)一300mm×300mm×300mm的集水坑,用污水泵及时将基坑内积水抽走,以保证塔吊基础下部土层不受雨水的浸泡而降低承载力。
5.13机电设备
(1)设备预留孔洞做好防雨措施,板上预留洞口采用竹胶板覆盖,上面及边沿抹水泥砂浆保护,竹胶板每边应大于洞口边10~15cm。
(2)现场外露的管道或设备,应用塑料布或其它防雨材料盖好。
(3)塔吊的防雷装置应单独设置,不应借用架子或建筑物的防雷装置,塔吊基础采用埋入式避雷接地装置,避雷针长度应为1至2m。
①塔司班前必须检查机身是否带电,漏电装置是否灵敏有效,各种操作机构是否灵活、安全可靠,塔司每次下班后,须关好驾驶室门窗,切断配电箱内电源开关,关好箱门上好锁。
②遇大暴雨或五级以上强风等恶劣天气,应停止起重作业,塔吊每日工作完毕,应将吊臂顺风向停放,防止遇大风雨时滑行。
(4)雨季施工经常检查机械设备防潮、避雷的设施,电源线路要绝缘良好,要有完善的保护接零,机动电闸箱的漏电保护装置要可靠。
(5)使用电气设备时要穿绝缘鞋,戴绝缘手套,严格按安全操作规程生产。敷设于潮湿场所的电线管路、管口、管子连接处应作密封处理。
(6)露天使用电气设备,要有可靠防漏电措施。机电设备的电闸箱要加装防雨、防潮罩,并应安装接地保护装置。敷设于潮湿场所里的电线管路、管口、管子连接处应作密封处理。
(7)雨季经常对现场配电箱、闸箱、电缆临时支架等仔细检查,需要加固的及时加固,缺盖、门、防护罩的及时补齐,下方不得有积水,周围不得堆放任何妨碍操作、维修的物品,确保用电安全。
(8)在潮湿和易触电场所及宿舍的照明电源不得大于24V,在特别潮湿的场所或金属容器内工作的照明电源电压不得大于12V,手持灯的电源线不得使用塑料线。
12
(9)雨季注意机电设备进场时间,尽量避开雨天进货,防止设备淋湿。
(10)一切机械设备应设置在地势较高、防潮、避雷的地方,并要搭设防雨棚。机械设备的电源线路要绝缘良好,要有完善的保护接零,机动电闸箱的漏电保护装置要可靠。
(11)雨后对各种机电设备,临时线路等进行巡视检查,并应有危险警示标志,发现问题及时进行修理维护,有严重危险的立即停工处理。
5.14临电
(1)雨季期间应定期、定人检查临电设施的绝缘状况,检查电源线是否有破损现象,发现问题及时处理。
(2)现场临时供电线中采用三相五线制配线,机电设备闸箱、灯具、设有防雨淋设施。所有机电设备必须设单一开关,严禁一闸多用,并安装漏电保护器,停工时应拉闸停电,闸箱应加锁,在使用前,应检查和测试。
(3)配电箱内必须安装合格漏电保护装置,及时检查漏电保护装置的灵敏性,并随时关好电箱门。
(4)从事电气作业人员必须持证上岗,佩带好劳动保护用品,并应两人同时作业,一人作业,一人监护。
(5)电气焊时,先检查线路,潮湿部位是否漏电,并采取措施以防触电、漏电、氧气瓶、乙炔瓶距施焊点10M以外,并防止暴晒。
5.15防雷工程
5.15.1避雷针的设置
(1)正在施工建造的建筑物,当高度在20m以上应装设避雷针。施工现场内的塔式起重机、塔吊及脚手架机械设备,若在相邻建筑物、构筑物的防雷设置的保护范围以外,且在规定范围内,则应安装避雷针。若最高机械设备上的避雷针,且应保证最后退出现场,则其他设备可不设避雷针。
(2)避雷针的接闪器一般选用ф16mm圆钢,长度为1~2m,其顶端应车制成锥尖。接闪器须热镀锌。机械设备上的避雷针的防雷引下线可利用该设备的金属结构体,但应保证设备联接。机械设备所有的动力、控制、照明、信号及通信等线路,应采用钢管敷设。钢管与机械设备的金属结构体作焊接以保证其接地通道的设备连接。
5.15.2接地装置
(1)避雷装置是由接闪器(或避雷器)、引下线的接地装置组成。而接地装置由接地极和接地线组成。独立避雷针的接地装置应单独安装,与其他保护的接地装置的安装分开,且保持有3m以上的安全距离。
(2) 除独立避雷针外,在接地电阻满足要求的前提下,防雷接地装置可以
13
